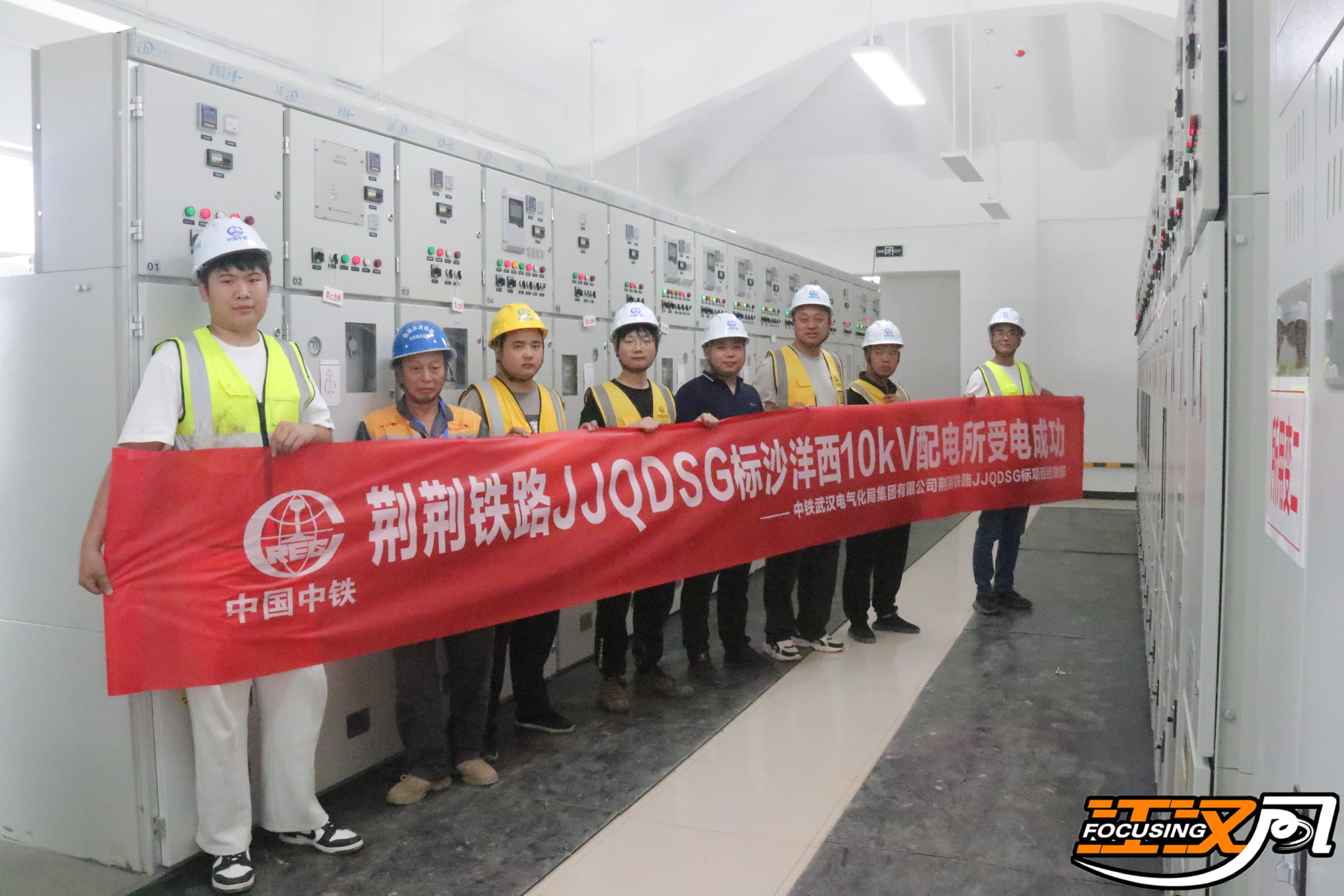

江汉风报道:5月30日,由中铁武汉电气化局承建的荆荆高铁沙洋西10kV配电所一次受电成功,所内设备启动、运行正常,为后期工序提供了动力保障。

10kV配电所外电源线路作为铁路“四电”系统集成项目重点控制性工程,是通信、信号、客服系统等重要铁路行车设备运行的“动力源”。受电成功后,沙洋西10kV配电所将为沙洋西站的通信、信号、生产、办公及生活送电,同时为荆门方向、荆州方向铁路沿线通信、信号设备、房屋、牵引变电所所用变供电。

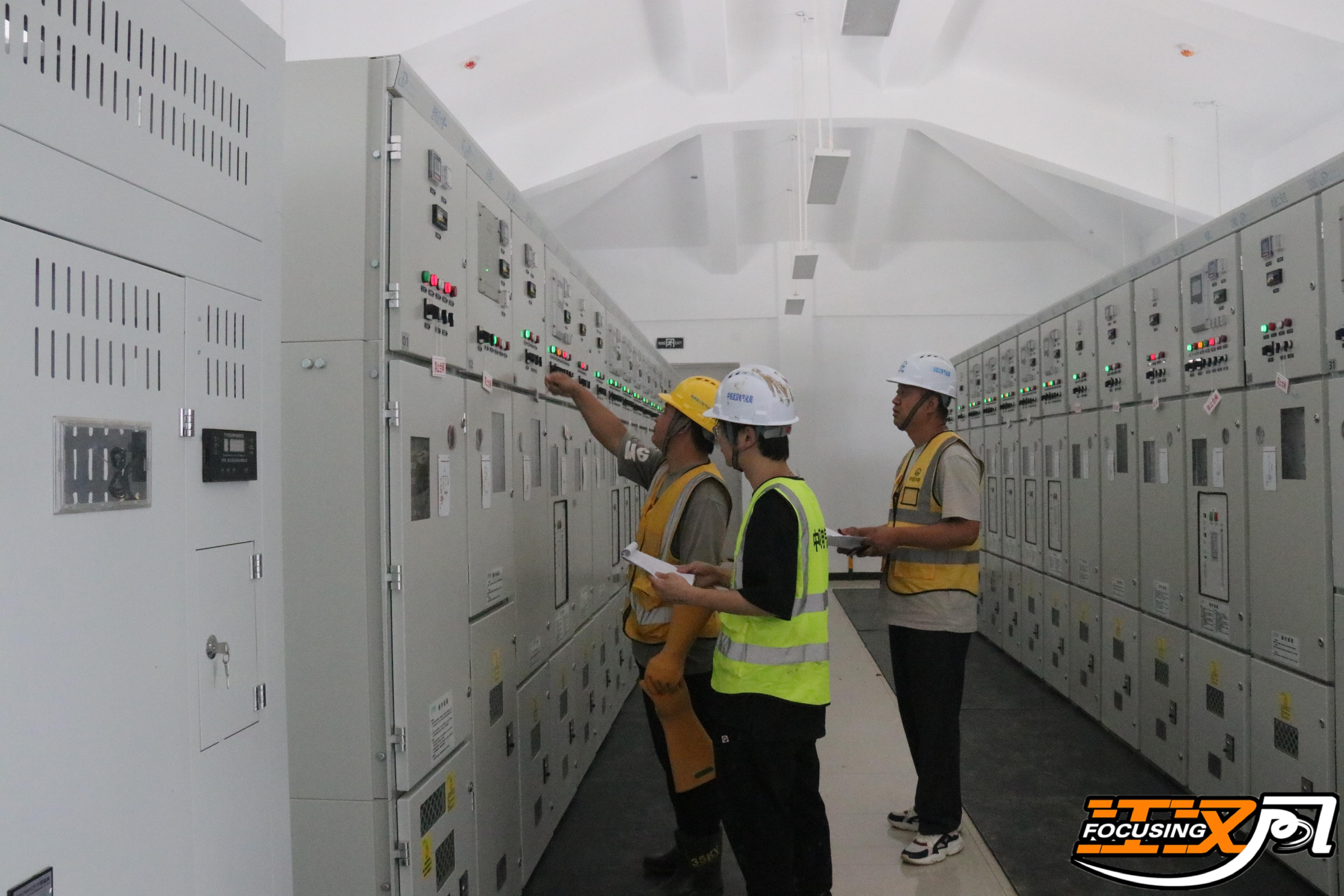

为保障外电源线路一次受电成功,荆荆项目部成立了“沙洋西配电所10kV外电源线路及沙洋西10kV配电所受电启动开通领导小组”,各部门各司其职、通力合作,与地方供电公司、地方铁办等沟通协调,确保受电前验收顺利通过,同时安排专人与建设单位、设计单位和接管单位沟通,对接技术标准、设备线路参数等,做好受电前的多方接洽工作;坚持每晚召开电力变电专业交班会,反复研讨和商定受电施工计划,科学制定《新建荆门至荆州铁路沙洋西10kV电源线路及10kV配电所设备受电方案》并报送审批通过;多次组织项目技术人员与武汉设计院检测联调试验部及厂家对电气设备进行检查确认,特别是对高低压柜、隔离开关、互感器等设备电气性能、绝缘进行检查和测试,保证后期受电顺利进行。在正式受电前,领导小组召开“10kV配电所受电技术安全交底会议”,对参与受电开通人员进行安全教育、技术及安全用具交底、培训,全方位确保此次受电圆满完成。

沙洋西10kV配电所电所受电成功是荆荆高铁建设进入冲刺阶段的重要节点,随着建设的推进,荆荆高铁也将逐步进入静态验收、动态验收、联调联试阶段。
(记者:王章青 通讯员:吴培越 刘明/编辑:王向明/一审:唐杰/二审:王桃芳/三审:江敏)
