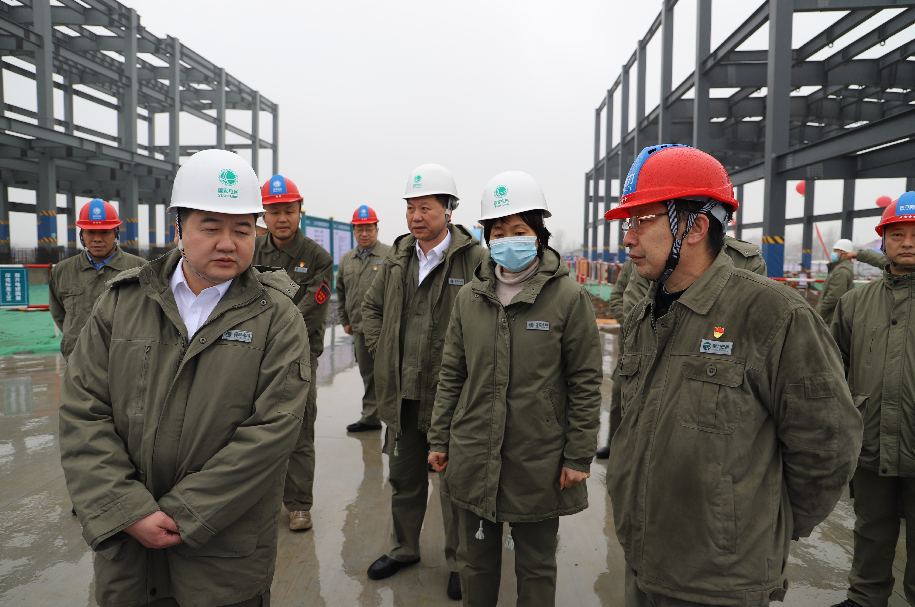

2月8日,初春的天气,乍暖还寒。潜江220千伏龙湾变电站新建工程施工现场,已是一派热火朝天的场景,打响了节后复工“第一枪”。龙湾变新建工程作为今年省公司一个迎峰度夏重点项目,在年前工程建设就一直忙碌到腊月二十八,新年一开工,项目部就立即着手各项复工手续。
龙湾220千伏变电站位于潜江龙湾镇竺场村三组,该工程于2022年9月30日开工,计划在2023年5月30日竣工,主要解决潜江负荷增长过快导致的220千伏变电容量不足问题,同时加强荆州江北西与江北东220千伏联络断面,解决南郡电厂与荆州热电二期电力外送的需求。
作为荆州首个半户内变电站,该站除主变压器及220千伏、110千伏避雷器以外,其余设备均布置在户内。比起传统变电站,占地面积更小,充分体现了安全可靠、技术先进、节约环保、节地投资的建设理念。本期建设2台180兆伏安主变,220千伏出线三回,均采用架空出线。
打响复工“第一枪”也是国网荆州供电公司针对节后复工安全生产工作启动“四个一”活动的内容之一,即讲授安全“第一课”、开展安全“第一考”、做好队伍资质“第一审”、打响复工“第一枪”,以此强化各级安全生产管理人员作风建设和能力建设。
“龙湾变工程我们运用了一些新技术、新材料、新工艺。”施工现场,项目总工朱本雄介绍,建筑钢结构的连接节点,比如梁梁、梁柱之间,采用了高强度螺栓的连接技术,不需要像之前一样焊接,具有承载力性能好和安装快速便捷的优点,能实现无明火作业和全预制建设。
截至目前,该项目工程已完成回填站内土方100%,地基处理完成100%,站内排水系统完成90%,设备基础施工已完成20%,房屋基础和室外设备基础施工均已完成。接下来,将开展围墙、站外站内道路施工,站内消防管网敷设、主接地网。
为确保项目建成优质工程,国网荆州供电公司对工程施工的技术规范、标准及现场工作环境予以全面明确。
“通过复工‘七步法’,项目部提前做好各项复工准备工作,布置好关键环节、落实好关键人员、组织好考试培训;每日核对e基建信息、录入风险,开票交底,确保全员熟知工作任务、安管要求;成立安全、技术专项审核小组,科学优化施工工序,严格把好审核复工关,确保工程有序复工、万无一失。

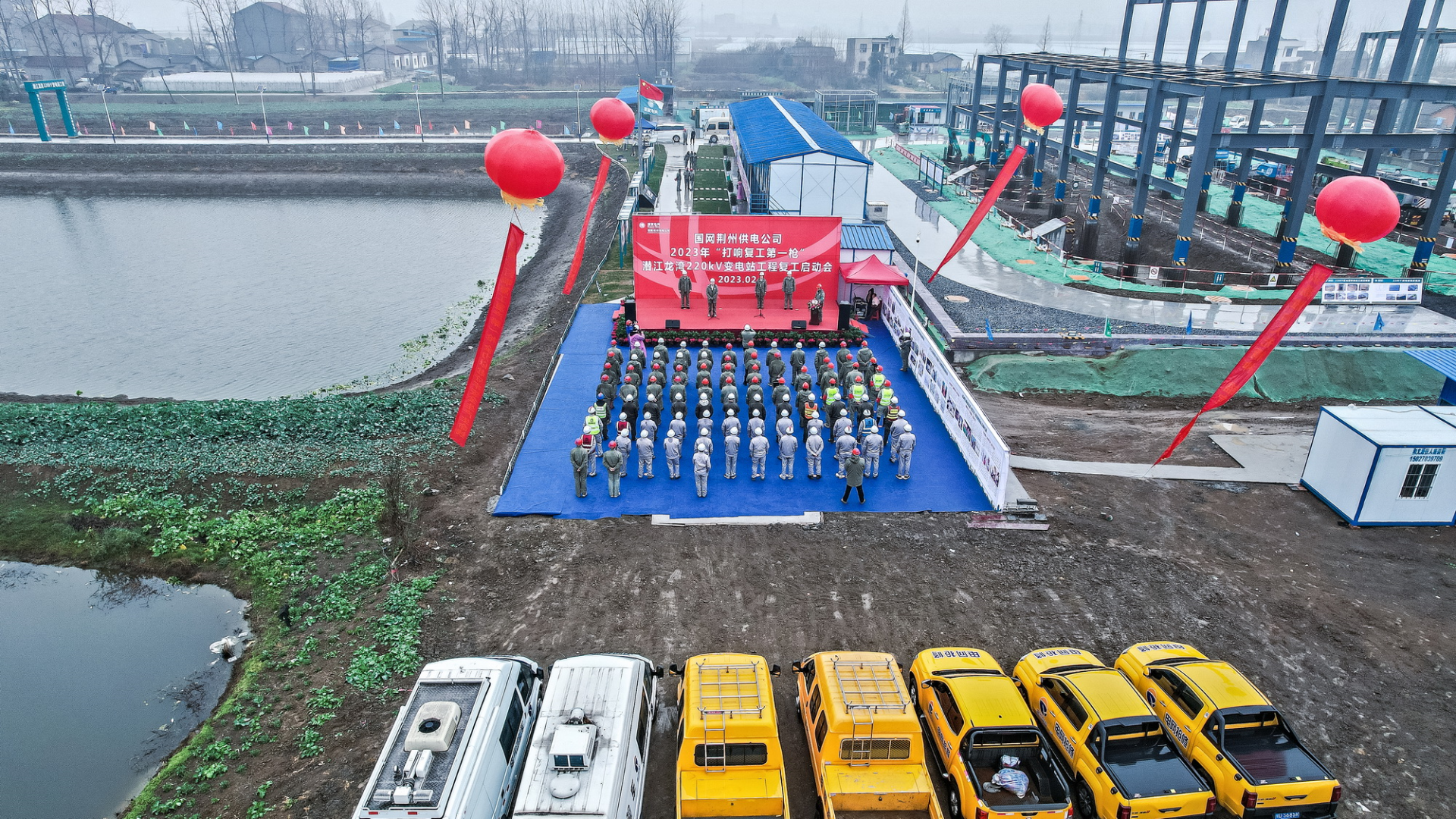

一年之计在于春,开局好不好关乎全年工作成败!当天,龙湾变新建工程复工启动会后,荆州供电公司多个电网工程基建工程全面铺开,安全复工。
