湖北仙桃供电公司:加班加点抢工期 楼盘按期交房有保障

云上荆州报道:“感谢你们风雨无阻,加班加点施工,为我们楼盘及时送电。”11月25日,在仙桃供电公司城区供电服务站,仙桃市碧桂园房地产开发有限公司项目经理邹仁高感激地说。

事情还得从今年10月13日说起,当时受疫情封控影响,仙桃碧桂园小区二期施工进度滞后,电力配套工程尚未完工,邹仁高焦急地寻求仙桃市城区供电服务站的帮助。

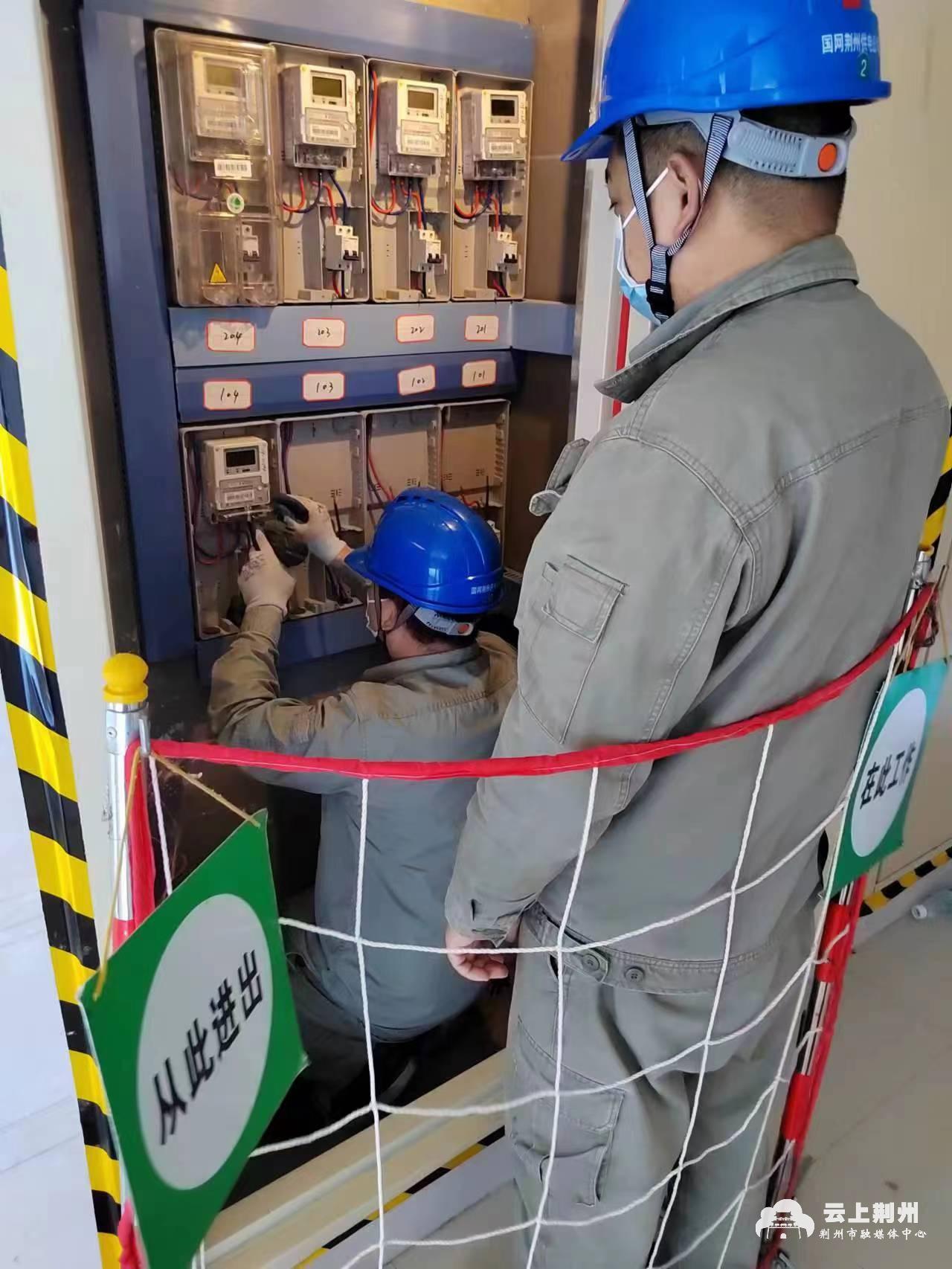

(图/冯佳仁)

“根据合同约定,必须在12月30日内保证小区460户通电,才能按期交房。” 邹仁高急得团团转,如果延期交房,将面临高额的违约赔偿。

在了解情况后,仙桃供电公司高度重视,立即组织共产党员服务队上门对接,城区供电服务站全员放弃双休,按交房时间倒排工作计划,加班加点勘察、施工,先后敷设高、低压电缆2000多米,安装4台箱式配电变压器,容量总计2730千伏安,仅用7天时间完成460户居民新装流程和表计安装,并集中力量对所有户表进行核对,确保家家户户正常用电。

经过一个月的连续施工,11月17日,仙桃供电公司完成仙桃碧桂园小区二期配电工程及户表工程,比原定计划提前44天,顺利保障该小区按期交房。

(通讯员:马玉婷 编辑:朱佳敏 一审:刘侃 二审:张先凯 三审:江敏)
